Gestión de Cartera de Proyectos (PPM)

El módulo PPM proporciona una solución completa de gestión de cartera de proyectos para el seguimiento de iniciativas, presupuestos, riesgos, tareas y cronogramas. Se integra directamente con el tipo de tarjeta Iniciativa para enriquecer cada proyecto con informes de estado, seguimiento de costos y visualización Gantt.

Note

El módulo PPM puede ser habilitado o deshabilitado por un administrador en Configuración. Cuando está deshabilitado, la navegación y funciones de PPM quedan ocultas.

Panel de Portafolio

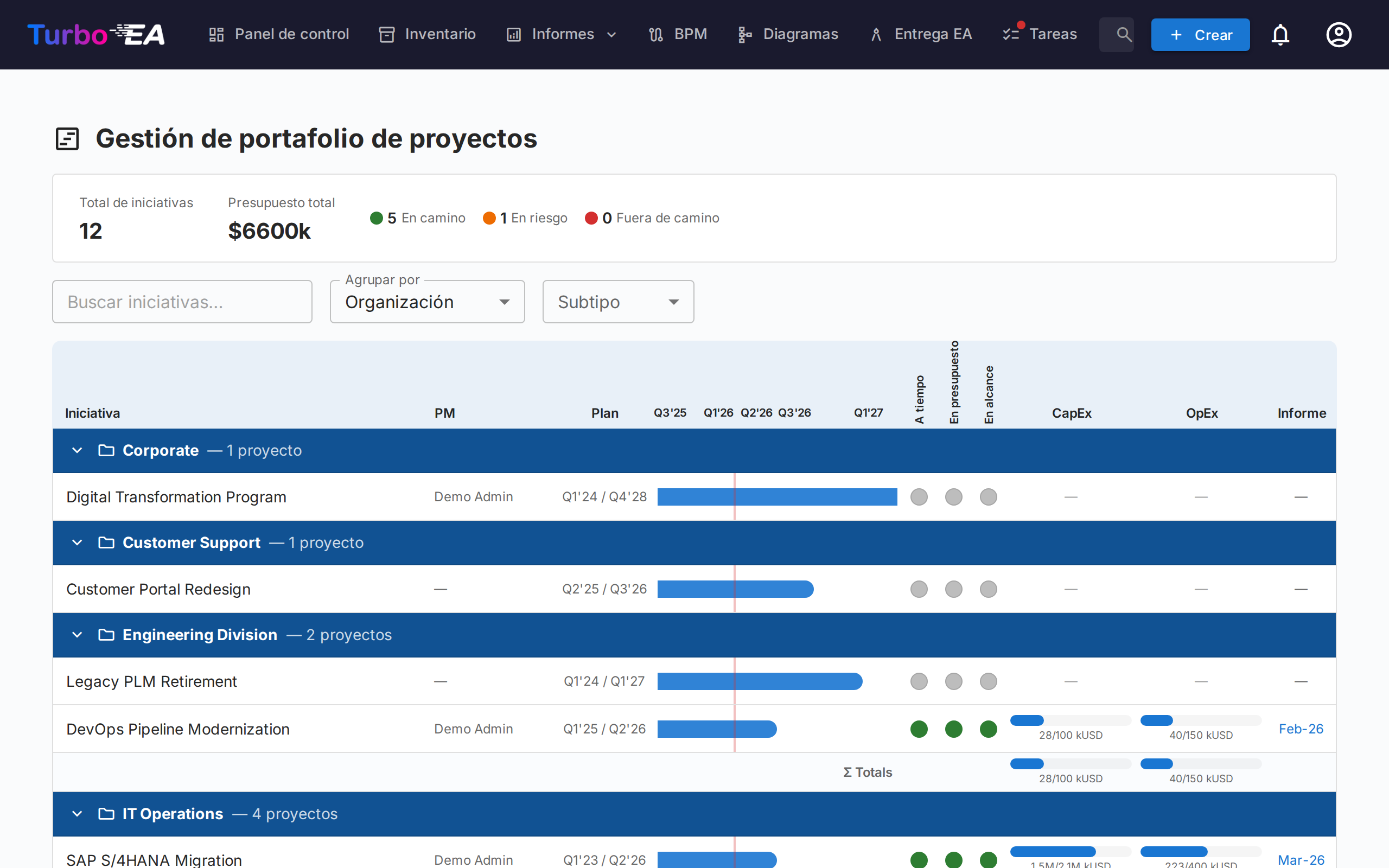

Panel de Portafolio PPM

El Panel de Portafolio es el punto de entrada principal para PPM. Proporciona:

  • Tarjetas de KPI — Total de iniciativas, presupuesto total, costo real total y resúmenes de estado de salud
  • Gráficos circulares de salud — Distribución de salud de cronograma, costo y alcance (En curso / En riesgo / Fuera de curso)
  • Distribución de estado — Desglose por subtipo de iniciativa y estado
  • Vista general Gantt — Barras de cronograma mostrando las fechas de inicio y fin de cada iniciativa, con indicadores de salud RAG

Agrupación y filtrado

Use la barra de herramientas para:

  • Agrupar por cualquier tipo de tarjeta relacionada (p. ej., Organización, Plataforma)
  • Agrupar por un subtipo de iniciativa (p. ej., Programa), que aparece en una segunda sección del mismo menú, para ver cada programa con todas las iniciativas que tiene por debajo (ver más abajo)
  • Filtrar por subtipo (Idea, Programa, Proyecto, Épica)
  • Buscar por nombre de iniciativa
  • Mostrar jerarquía para anidar las iniciativas de cada grupo bajo su iniciativa padre (ver más abajo)
  • Subagrupar por subtipo para dividir cada grupo por subtipo (ver más abajo)

Estos filtros se mantienen en la URL, por lo que al actualizar la página se conserva su vista actual. La jerarquía, su profundidad de visualización y la subagrupación también se conservan en la URL.

Mostrar la jerarquía de iniciativas

Cuando algunas iniciativas de la cartera tienen una iniciativa padre que también está en la cartera, la barra de herramientas ofrece Mostrar jerarquía. Al activarla, cada grupo muestra sus iniciativas como un árbol: una iniciativa hija aparece con sangría bajo su padre, el chevrón delante del nombre de un padre pliega o despliega su subárbol, y cada fila muestra su subtipo para que el papel de cada nivel (por ejemplo Programa → Proyecto → Épica) siga siendo visible. Profundidad de visualización limita el árbol a sus primeros niveles (Nivel 1, Nivel 2, … o Todos los niveles).

La agrupación sigue siendo la principal: la jerarquía se anida dentro de cada grupo, de modo que una iniciativa cuyo padre pertenece a otro grupo aparece como fila de primer nivel de su propio grupo. Los filtros se aplican primero y el árbol muestra lo que queda: cuando la búsqueda o el filtro de subtipo dejan fuera a un padre, sus hijas suben al primer nivel en lugar de conservarse el padre como contexto.

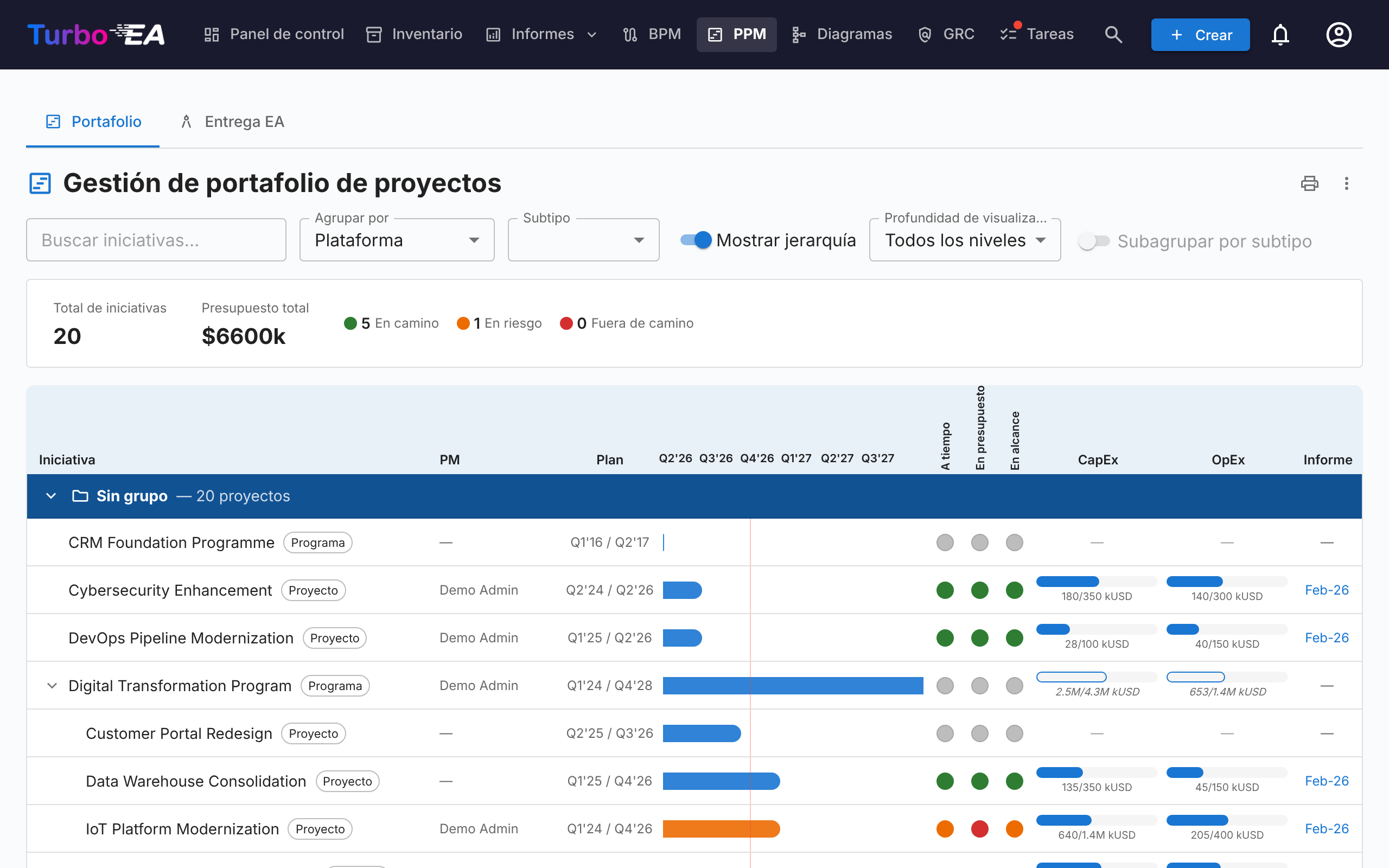

Cartera PPM con la jerarquía visible

Subagrupar por subtipo

Subagrupar por subtipo divide cada grupo en un subgrupo por subtipo, en el orden en que los subtipos están definidos en el tipo Iniciativa, con las iniciativas sin subtipo al final. Cada subgrupo tiene su propio encabezado, se contrae por separado y tiene su propia fila de totales; los totales del grupo siguen abarcando todas sus iniciativas. El interruptor no está disponible mientras se muestra la jerarquía, porque el árbol ya abarca todos los subtipos.

Agrupar por un subtipo de iniciativa

El menú Agrupar por tiene dos secciones: Tipos de tarjeta relacionados y Subtipos de iniciativa, los subtipos definidos en el tipo Iniciativa. Al elegir un subtipo —por ejemplo Programa— se muestra un grupo por cada iniciativa de tipo Programa. El programa da nombre a su grupo y es solo su encabezado, nunca una fila; el grupo contiene todas las iniciativas que tiene por debajo, a cualquier profundidad y sea cual sea su subtipo, de modo que un programa anidado bajo otro programa es una fila del grupo del programa superior.

La línea final del grupo sustituye a la fila de totales: lleva el nombre del subtipo y muestra el presupuesto, el gasto real y las fechas propios del programa o, cuando no tiene los suyos, las cifras derivadas de las iniciativas que tiene por debajo, dibujadas con contorno, en discontinuo y en cursiva como se describe en Acumular cifras en las iniciativas padre. Las iniciativas sin ningún programa por encima aparecen en Sin grupo. Una iniciativa intermedia que usted no puede ver, que está archivada o que un portal no publica rompe la cadena: lo que hay por debajo deja de agruparse bajo el programa superior. Mostrar jerarquía solo aparece cuando algo se anida por debajo de los hijos directos de un programa, y el filtro de subtipo no ofrece el subtipo de agrupación, porque sus iniciativas son encabezados y no filas.

Acumular cifras en las iniciativas padre

Cada iniciativa muestra sus propias cifras siempre que las tenga: las barras de CapEx y OpEx de un padre cubren las líneas de presupuesto y de coste registradas en el padre, y su barra de Gantt sus propias fechas de inicio y fin. Un padre sin líneas de presupuesto propias muestra en su lugar el presupuesto de las iniciativas que tiene por debajo, y un padre sin líneas de coste propias su gasto real; en ambos casos la barra se dibuja de contorno con cifras en cursiva, y su información sobre herramientas indica qué mitad procede de abajo. Un padre sin fecha de inicio ni de fin abarca desde el inicio más temprano hasta el fin más tardío de lo que tiene por debajo, dibujado como una barra discontinua con trimestres en cursiva. Una información sobre herramientas indica en cada caso cuántas iniciativas abarca. Las tres reglas son independientes —un programa que tiene el presupuesto mientras sus proyectos registran el gasto muestra su propio presupuesto frente al gasto real de estos, y un programa puede tener sus propias fechas y aun así mostrar los costes de sus proyectos— y basta con registrar una línea de presupuesto, una línea de coste o una fecha en el padre para que esa parte vuelva a sus propias cifras. Solo cuentan las iniciativas que usted puede ver y, en un portal, las que el portal publica. Los totales de grupo y la barra de KPI siguen sumando únicamente las líneas registradas, de modo que cada cifra se cuenta una sola vez.

Las cifras derivadas solo existen en el tablero de PPM y en las pestañas Resumen y Presupuesto y costes de la propia iniciativa. Para llevar un total acumulado al inventario, a los informes o a un portal, defina un campo calculado que sume el presupuesto propio de cada nivel a los totales de sus hijas; consulte Acumular cifras de PPM a lo largo de la jerarquía de iniciativas. Un cambio de PPM en una hija vuelve a ejecutar los cálculos de todas las iniciativas superiores, de modo que el total del padre se actualiza de inmediato.

Impresión y exportación

La cartera ofrece las mismas acciones en la barra de título que los informes:

  • Imprimir / Guardar como PDF — el icono de impresora imprime la cartera tal como se ve en pantalla. La barra de pestañas, la barra de filtros y las ventanas emergentes al pasar el ratón se ocultan, la agrupación, el subtipo y la búsqueda activos se imprimen como una línea compacta de parámetros, y la cuadrícula de cronología deja de recortarse para que todas las columnas quepan en la página. Cuando la jerarquía o la subagrupación están activadas, la línea de parámetros también lo indica, con la profundidad de visualización.
  • Exportar a PowerPoint (.pptx) — desde el menú ⋮. La primera diapositiva incluye el título, la marca de tiempo de generación y los filtros activos junto con la cartera con calidad de presentación; las carteras largas continúan en más diapositivas, cortadas solo entre iniciativas, nunca a través de una fila, un encabezado de grupo o una línea de totales.
  • Exportar a Excel (.xlsx) — también desde el menú ⋮. Una fila por iniciativa con su grupo, subtipo, jefe de proyecto, fechas de inicio y fin, los tres indicadores de salud, CapEx/OpEx planificado frente a real y la fecha del último informe de estado. Las filas siguen el orden de la pantalla; mientras se muestra la jerarquía, una columna Padre indica la iniciativa padre de cada iniciativa. Tres columnas, Origen del presupuesto, Origen de los costes y Origen de las fechas, indican si el presupuesto, el gasto real y las fechas de una fila son los suyos propios o el total de las iniciativas que tiene por debajo. Cuando el tablero está agrupado por un subtipo de iniciativa, la iniciativa que agrupa es la primera fila de su grupo, con las cifras que muestra su línea final.

Vista de detalle de iniciativa

Haga clic en cualquier iniciativa para abrir su página de detalle con siete pestañas:

Pestaña de visión general

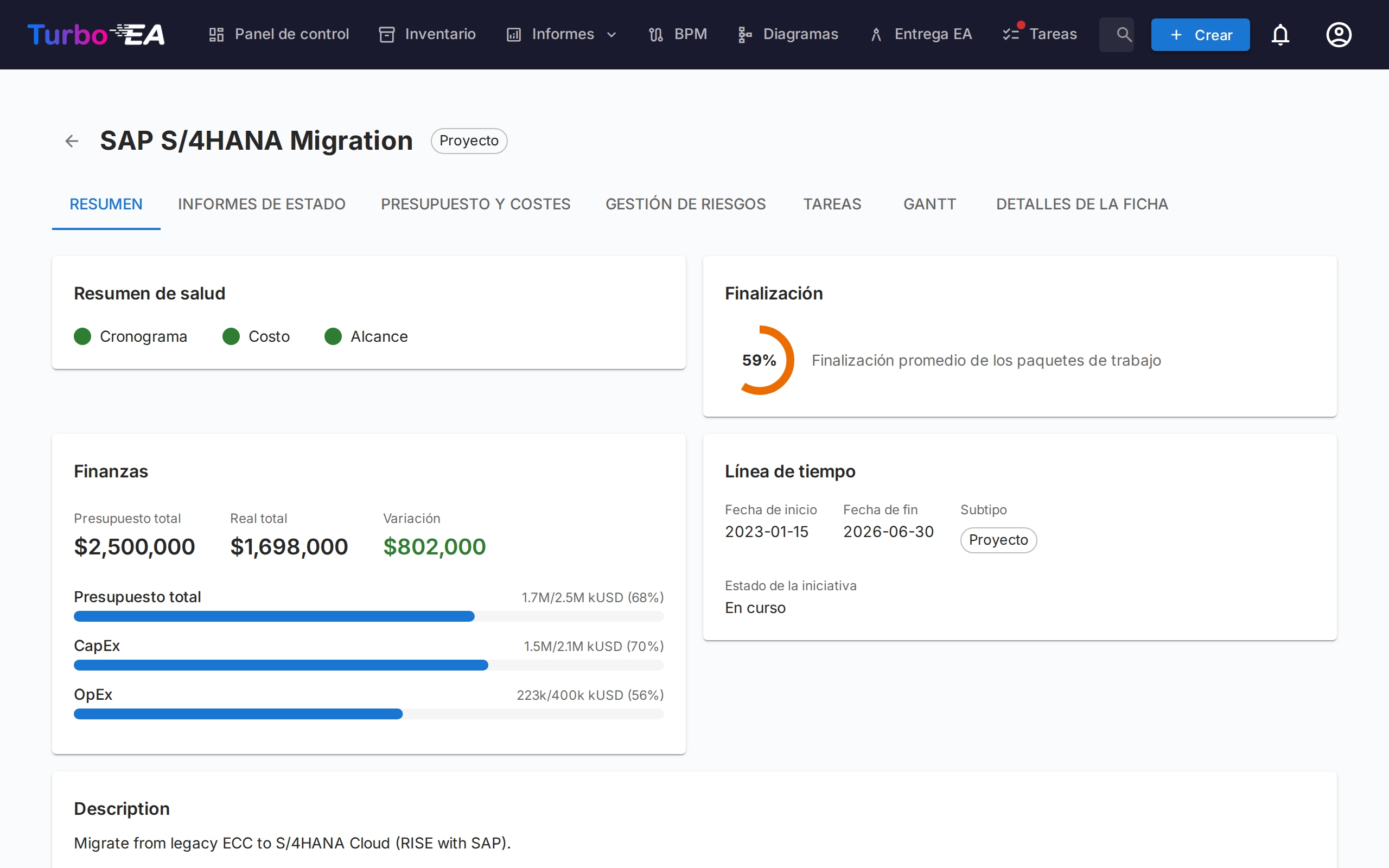

Pestaña de visión general de la iniciativa

La visión general muestra un resumen de la salud y finanzas de la iniciativa:

  • Resumen de salud — Indicadores de cronograma, costo y alcance del último informe de estado
  • Presupuesto vs. Real — Tarjeta de KPI combinada mostrando presupuesto total y gasto real con variación
  • Cifras de abajo — Cuando la iniciativa no tiene líneas de presupuesto propias, su presupuesto total, sus barras de presupuesto y la variación muestran en su lugar el presupuesto de las iniciativas que tiene por debajo: en cursiva, marcados con una flecha ↳, con la pista del presupuesto de contorno y una información sobre herramientas que indica cuántas iniciativas abarcan. Cuando no tiene líneas de coste propias, su gasto real procede de abajo del mismo modo, con las barras de gasto de contorno. Ambos lados se deciden por separado, y registrar una primera línea propia devuelve ese lado a las cifras propias de la iniciativa.
  • Por debajo de esta iniciativa — Cuando la iniciativa tiene iniciativas por debajo, una línea bajo las barras de presupuesto indica cuántas son, su presupuesto y su gasto real sumados y el periodo que abarcan sus fechas. Se muestra junto a las cifras propias de la iniciativa y nunca se suma a ellas. Cuando el presupuesto y el gasto real ya proceden ambos de abajo, la línea conserva solo el número y el periodo de las fechas.
  • Actividad reciente — Resumen del último informe de estado

Pestaña de informes de estado

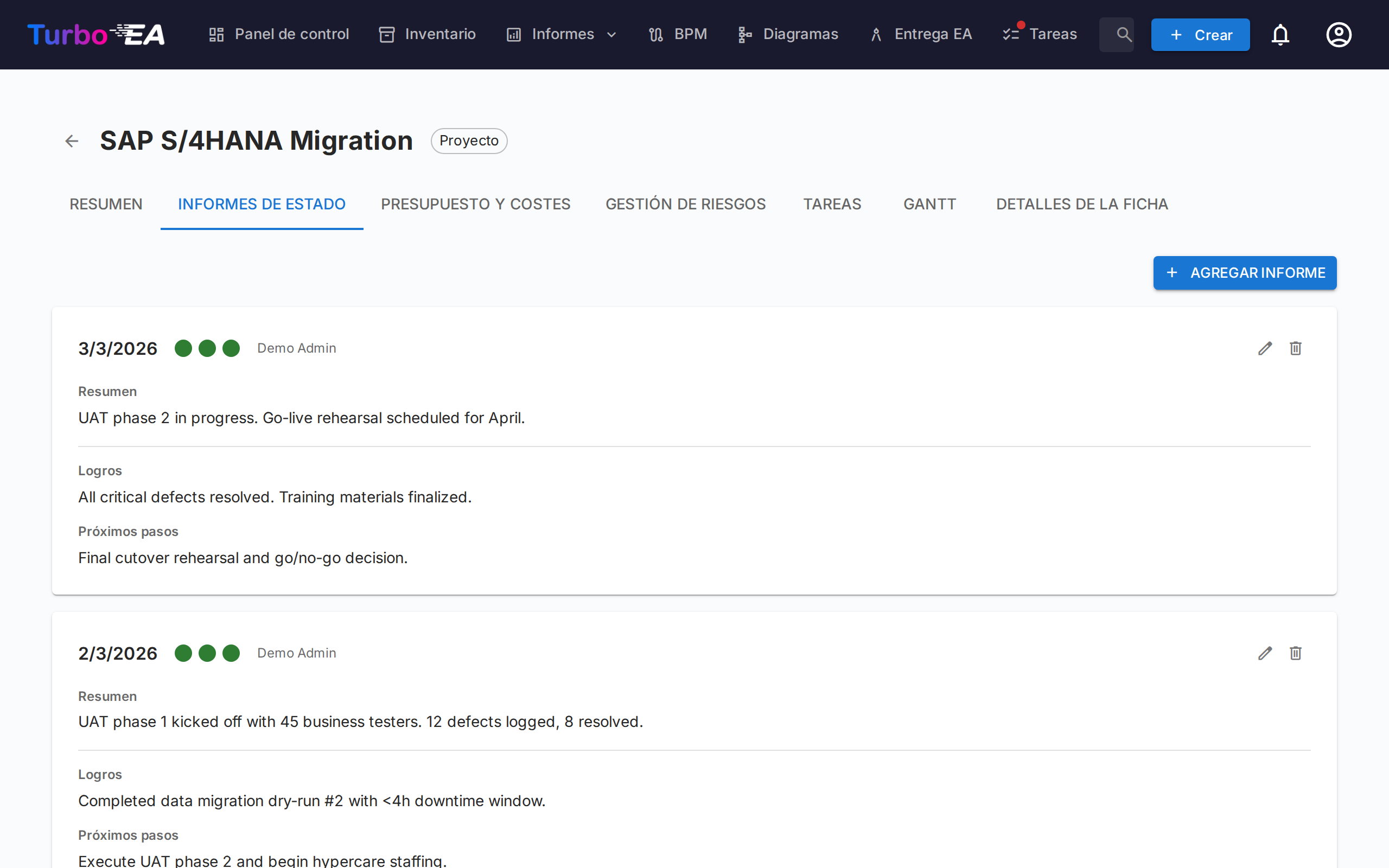

Pestaña de informes de estado

Los informes de estado mensuales rastrean la salud del proyecto a lo largo del tiempo. Cada informe incluye:

Campo Descripción
Fecha del informe La fecha del período de reporte
Salud del cronograma En curso, En riesgo o Fuera de curso
Salud del costo En curso, En riesgo o Fuera de curso
Salud del alcance En curso, En riesgo o Fuera de curso
Resumen Resumen ejecutivo del estado actual
Logros Lo que se logró en este período
Próximos pasos Actividades planificadas para el próximo período

Pestaña de presupuesto y costos

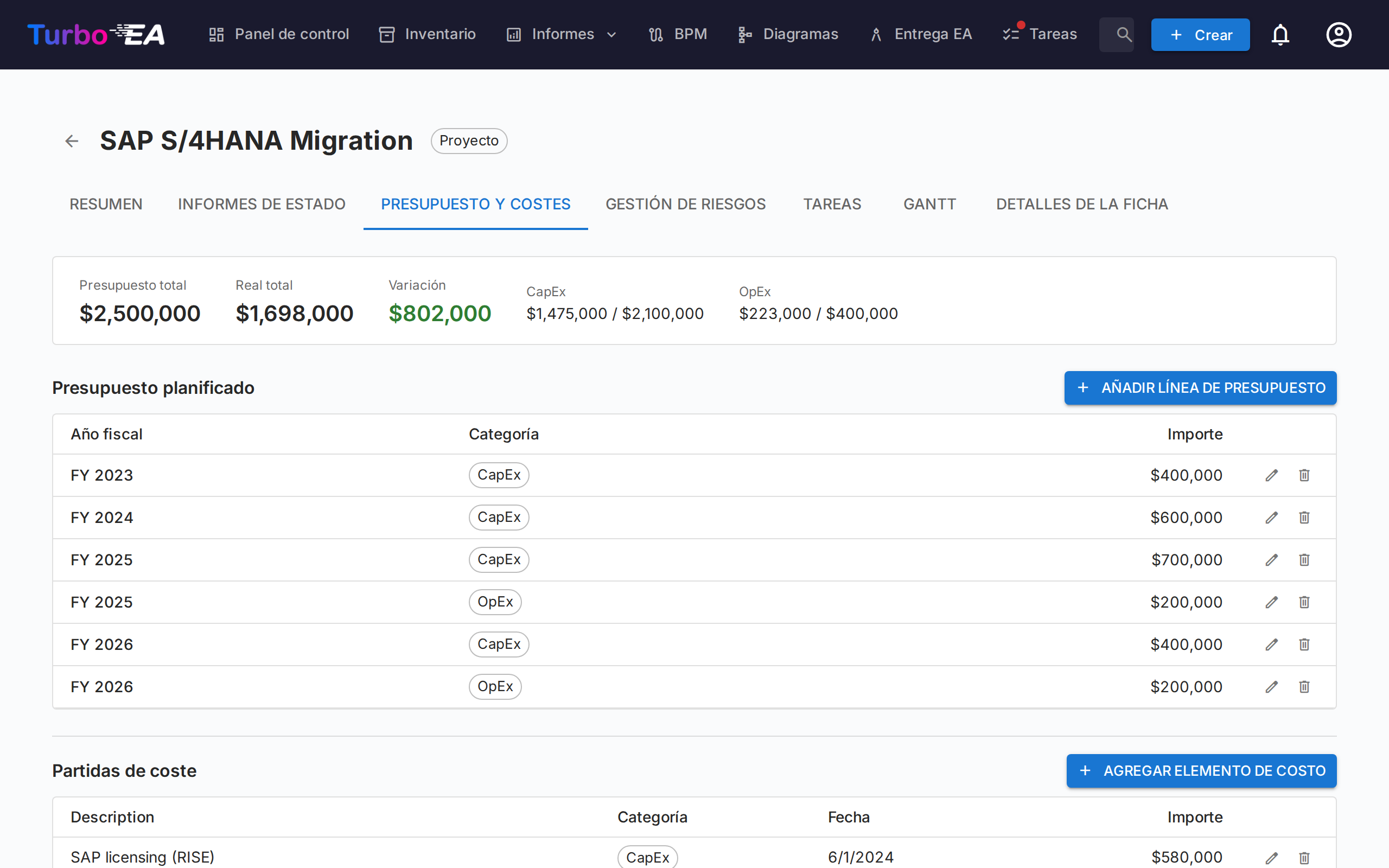

Pestaña de presupuesto y costos

Seguimiento de datos financieros con dos tipos de partidas:

  • Líneas de presupuesto — Presupuesto planificado por año fiscal y categoría (CapEx / OpEx), con una descripción opcional. Un mismo año fiscal y categoría pueden tener tantas líneas como necesite —una por licencia, socio de implantación o lote de hardware— y la descripción las distingue; los totales las suman todas. Las líneas de presupuesto se agrupan según el mes de inicio del año fiscal configurado en Configuración. Por ejemplo, si el año fiscal comienza en abril, una línea de presupuesto de junio de 2026 pertenece al AF 2026–2027
  • Líneas de costo — Gastos reales con fecha, descripción y categoría

Ambas tablas se agrupan por año fiscal. Cada año tiene una fila de encabezado con sus subtotales de CapEx, OpEx y total, y el número de líneas que contiene; la flecha del encabezado muestra u oculta las líneas de ese año. Al abrir la pestaña, solo el año fiscal en curso aparece desplegado (o el último año con líneas, si el actual no tiene ninguna). Los importes figuran en columnas CapEx y OpEx separadas, y una fila Total, todos los años fiscales bajo cada tabla suma todos los años. El botón + del encabezado de un año de presupuesto añade una línea de presupuesto con ese año fiscal ya rellenado. Las líneas de costo se agrupan por el año fiscal de su fecha y se ordenan por fecha dentro de él; las que no tienen fecha se reúnen al final en el grupo Sin fecha y cuentan en los totales de costos como cualquier otra línea.

Cuando la iniciativa no tiene líneas de presupuesto propias, la tabla de presupuesto muestra, en lugar de su estado vacío, el presupuesto de las iniciativas que tiene por debajo: un rótulo indica de cuántas iniciativas procede, una fila de solo lectura por año fiscal da el CapEx, el OpEx y el total en cursiva, y la fila Total, todos los años fiscales los suma. La tabla de costes hace lo mismo con su gasto real cuando la iniciativa no tiene líneas de coste propias, con una fila Sin fecha para sus líneas de coste sin fecha. La barra de resumen marca esas cifras en cursiva, con una información sobre herramientas. Cada tabla decide por sí misma, nada se guarda ni se suma a las cifras propias de la iniciativa, y solo cuentan las iniciativas que usted puede ver. Registrar una primera línea con Añadir línea de presupuesto o Agregar elemento de costo devuelve esa tabla a las líneas propias de la iniciativa; los gráficos de gasto muestran siempre las líneas propias de la iniciativa.

Los totales de presupuesto y costos se acumulan automáticamente en los atributos costBudget y costActual de la tarjeta de Iniciativa.

Gasto a lo largo del tiempo

Encima de las tablas de presupuesto y costes, tres gráficos muestran cómo se acumula el gasto mes a mes:

  • Gasto acumulado por categoría — CapEx y OpEx acumulados del ejercicio seleccionado, con líneas horizontales punteadas que marcan el presupuesto CapEx y OpEx de ese ejercicio
  • Gasto total acumulado — el mismo ejercicio con ambas categorías combinadas, frente a una línea punteada de presupuesto total
  • Proyecto hasta la fecha — CapEx y OpEx acumulados a lo largo de todos los meses del proyecto, frente al presupuesto total de todos los ejercicios

El selector de ejercicio se aplica a los dos primeros gráficos y ofrece el ejercicio actual, cualquier otro ejercicio con datos y Todos los ejercicios fiscales. Sus elecciones de ejercicio y estado plegado o desplegado se recuerdan entre visitas.

Dos aspectos a tener en cuenta al leer los gráficos:

  • Las líneas se detienen en el mes actual en lugar de continuar planas hasta el final del ejercicio, de modo que un ejercicio en curso no se confunda con uno en el que el gasto se ha detenido
  • Las partidas de coste sin fecha no pueden situarse en una línea temporal y quedan excluidas. Una nota bajo los gráficos indica cuántas se excluyeron, para poder conciliar los totales del gráfico con la barra de resumen

Pestaña de gestión de riesgos

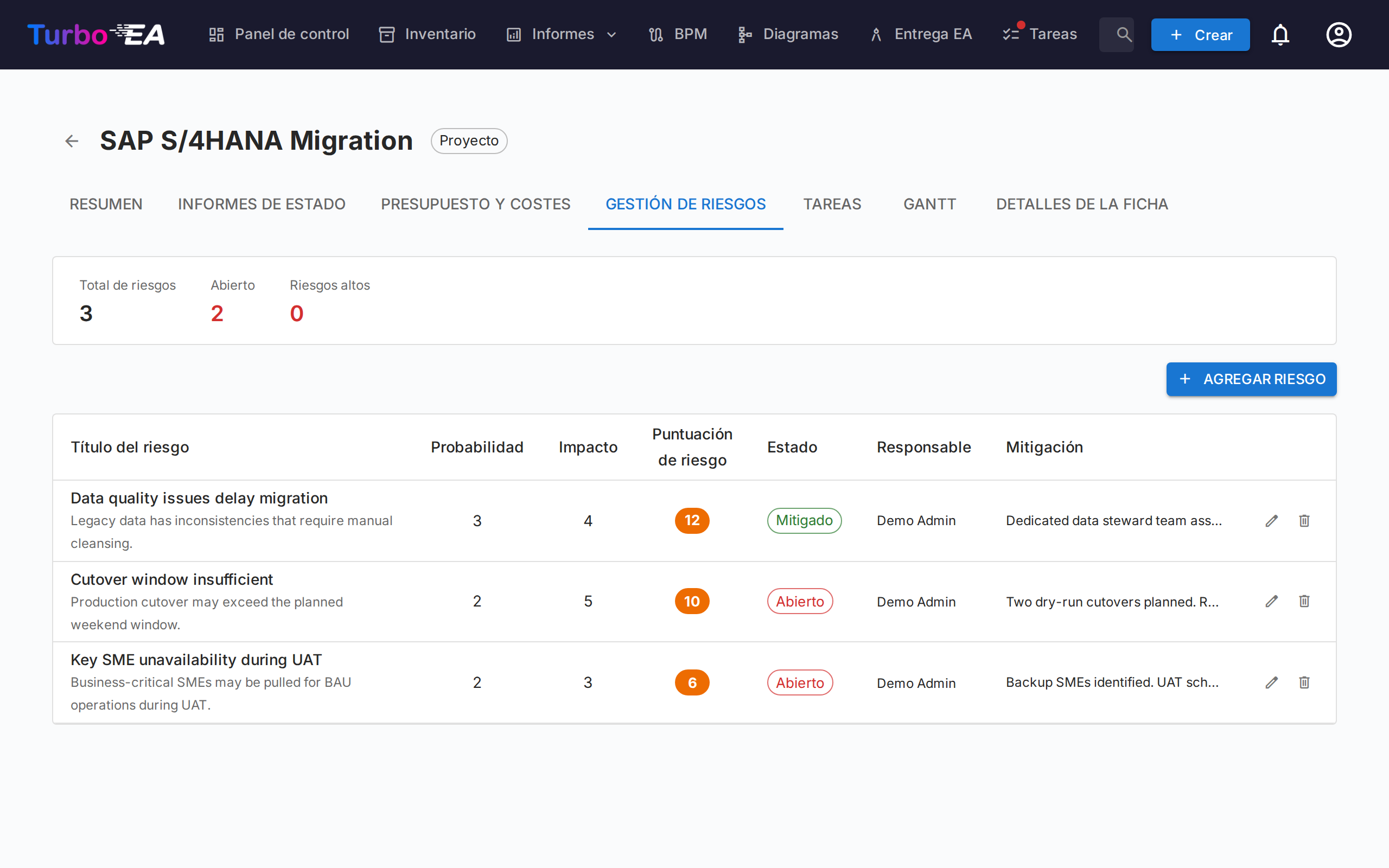

Pestaña de gestión de riesgos

El registro de riesgos rastrea los riesgos del proyecto con:

Campo Descripción
Título Breve descripción del riesgo
Probabilidad Puntuación de probabilidad (1–5)
Impacto Puntuación de impacto (1–5)
Puntuación de riesgo Calculado automáticamente como probabilidad x impacto
Estado Abierto, Mitigando, Mitigado, Cerrado o Aceptado
Mitigación Acciones de mitigación planificadas
Responsable Usuario responsable de gestionar el riesgo

Pestaña de tareas

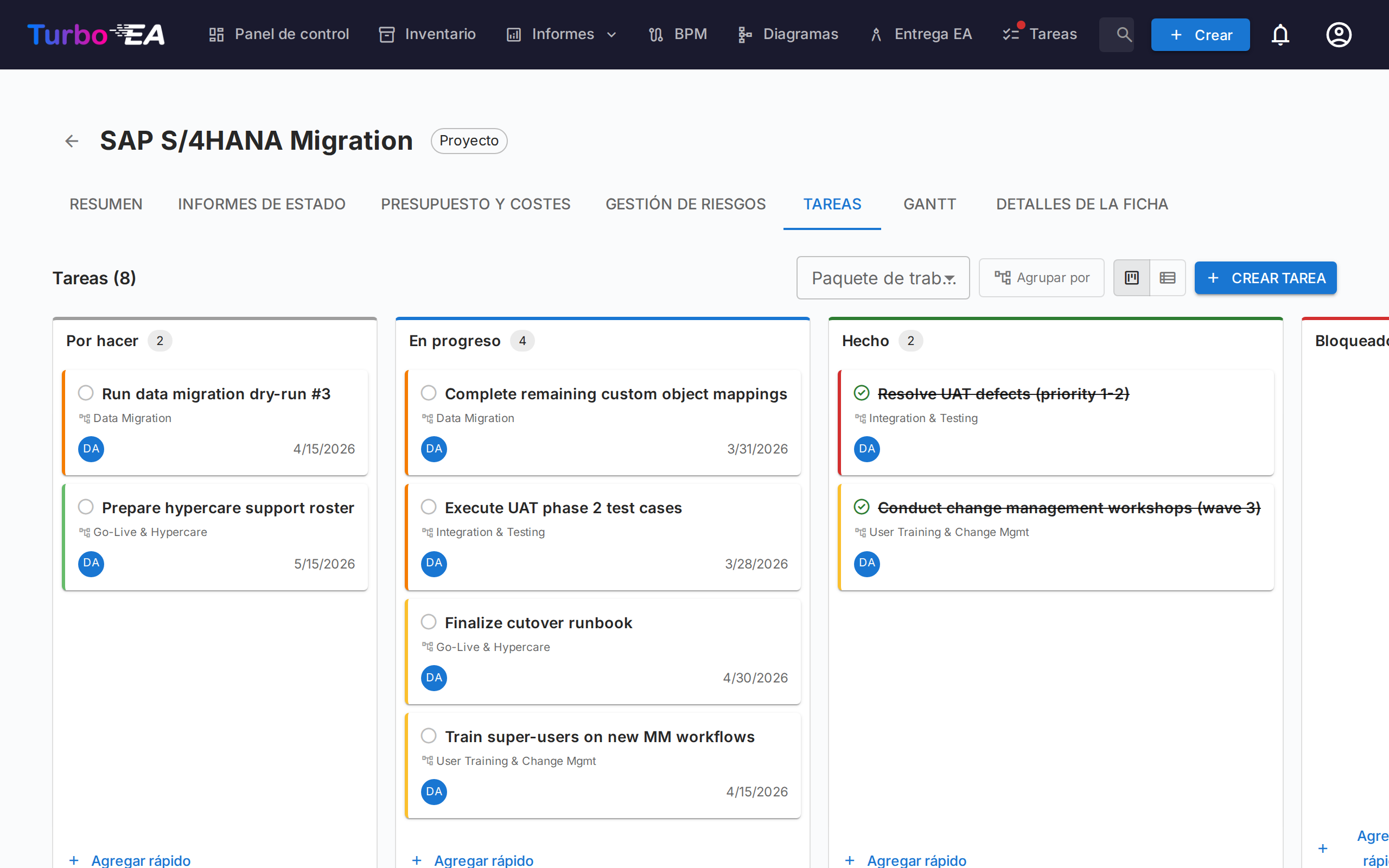

Tablero de tareas PPM

El gestor de tareas admite vistas de tablero Kanban y lista con cuatro columnas de estado:

  • Por hacer — Tareas aún no iniciadas
  • En progreso — Tareas en las que se está trabajando actualmente
  • Hecho — Tareas completadas
  • Bloqueado — Tareas que no pueden avanzar

Las tareas se pueden filtrar y agrupar por elemento de Estructura de Desglose del Trabajo (WBS). Al agrupar, cada paquete de trabajo aparece como un grupo —incluido uno que aún no contiene tareas, que muestra una indicación y un botón Agregar tarea que abre el diálogo de tarea con ese paquete preseleccionado—. Los hitos aparecen solo cuando contienen una tarea. Arrastre y suelte tarjetas entre columnas para actualizar el estado.

Los filtros de visualización (modo de vista, filtro WBS, alternancia de agrupación) se mantienen en la URL entre actualizaciones de página.

Pestaña Gantt

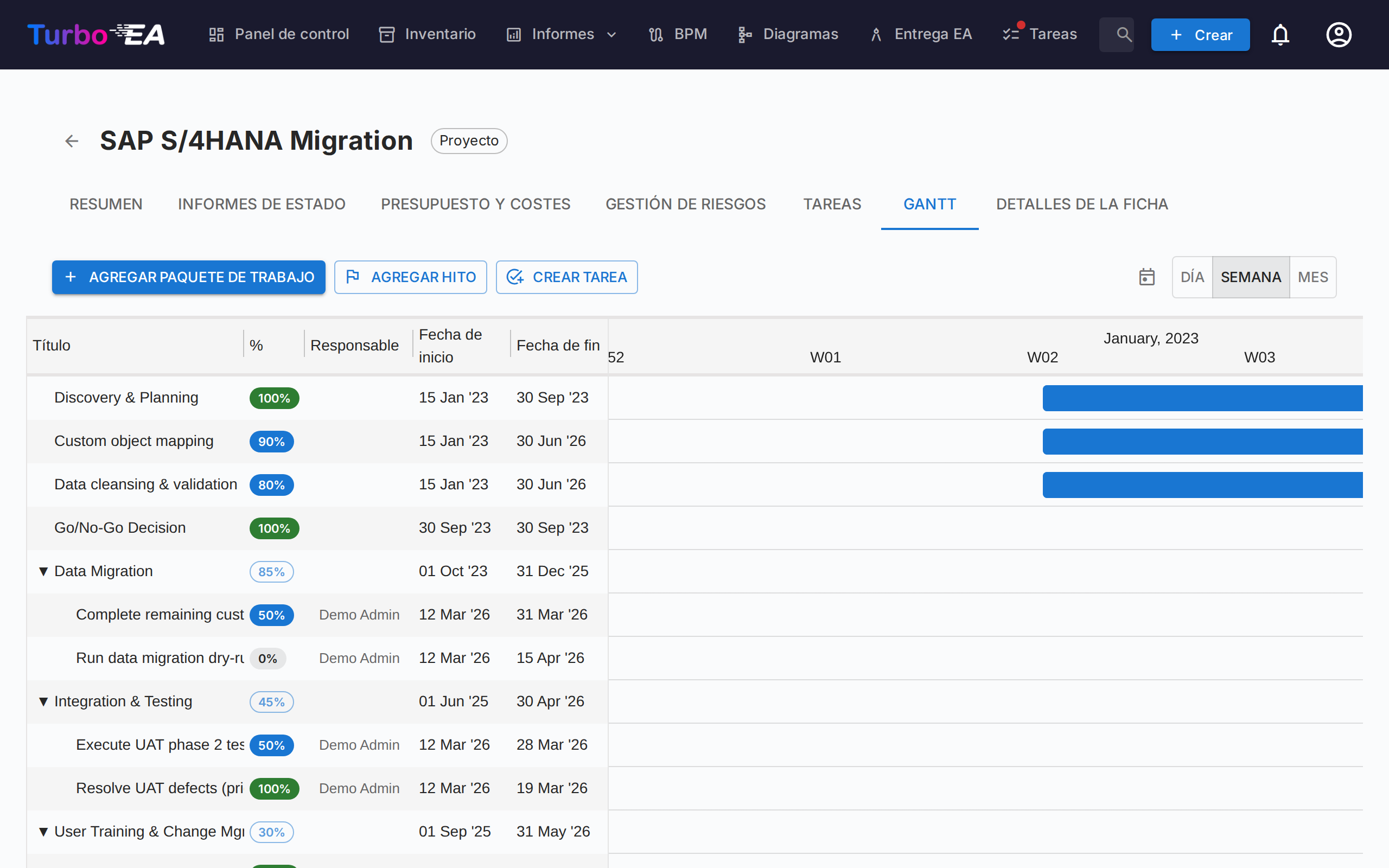

Diagrama de Gantt PPM

El diagrama de Gantt visualiza el cronograma del proyecto con:

  • Paquetes de trabajo (WBS) — Elementos jerárquicos de estructura de desglose del trabajo con fechas de inicio/fin
  • Tareas — Barras de tareas individuales vinculadas a paquetes de trabajo
  • Hitos — Fechas clave marcadas con indicadores de diamante
  • Barras de progreso — Porcentaje de finalización visual. Una tarea no tiene porcentaje propio: su relleno sigue su estado — Por hacer (0%), En progreso (50%), Hecho (100%). Haga clic en el chip de porcentaje de una tarea para abrir un control deslizante cuyas tres posiciones llevan el nombre de esos estados; elegir una posición cambia el estado, y arrastrar el relleno en la barra de la tarea hace lo mismo. Un paquete de trabajo hoja tiene un control deslizante libre en pasos del 5%. Los paquetes de trabajo que tienen paquetes de trabajo hijos o tareas muestran un chip de solo lectura cuyo valor se calcula automáticamente a partir del subárbol.
  • Marcas trimestrales — Cuadrícula de cronograma para orientación

Interactúa con el diagrama de Gantt:

  • Selector de escala — Elige entre Día, Semana, Mes, Trimestre y Año; la elección se recuerda en tu navegador
  • Botones de zoom +/− — Avanza un nivel a la vez por las mismas cinco escalas
  • Puntos en los extremos de las barras — Arrastra desde el punto derecho de una barra hasta el punto izquierdo de otra para crear una dependencia «finish-to-start». Funciona entre paquetes de trabajo y tareas en cualquier combinación. Los ciclos se rechazan automáticamente. Haz doble clic en una flecha para eliminarla.
  • La fila + al final de la lista pregunta qué crear —un paquete de trabajo, un hito o una tarea—, de modo que una tarea escrita ahí aparece en la pestaña de tareas.

Pestaña de detalles de tarjeta

La última pestaña muestra la vista completa de detalle de la tarjeta, incluyendo todas las secciones estándar.

Estructura de Desglose del Trabajo (WBS)

La WBS proporciona una descomposición jerárquica del alcance del proyecto:

  • Paquetes de trabajo — Agrupaciones lógicas de tareas con fechas de inicio/fin y seguimiento de finalización
  • Hitos — Eventos significativos o puntos de finalización
  • Jerarquía — Relaciones padre-hijo entre elementos WBS
  • Auto-finalización — La finalización se calcula automáticamente a partir de las tareas del subárbol de un paquete de trabajo: cada tarea cuenta como 0% (Por hacer, Bloqueado), 50% (En progreso) o 100% (Hecho), ponderada por su duración en días (un día cuando falta una fecha), y luego se acumula recursivamente hasta los elementos padre. Un paquete de trabajo sin ninguna tarea por debajo conserva el valor escrito a mano. La media de los paquetes de trabajo de nivel superior es el progreso general de la iniciativa: el número de la pestaña de visión general y la variable ppm.completion que un campo calculado puede mostrar en la ficha y en un portal

Integración con los detalles de la ficha

Cuando PPM está activado, las fichas de Iniciativa muestran una pestaña PPM como última pestaña en la vista de detalle de la ficha. Al hacer clic en esta pestaña, se navega directamente a la vista detallada PPM de la iniciativa (pestaña Resumen). Esto proporciona un punto de acceso rápido desde cualquier ficha de Iniciativa a su página de proyecto PPM completa.

A la inversa, la pestaña Detalles de la ficha dentro de la vista detallada PPM de la iniciativa muestra las secciones estándar de la ficha sin la pestaña PPM, evitando la navegación circular.

Permisos

Permiso Descripción
ppm.view Ver el panel de PPM, diagrama de Gantt e informes de iniciativas, y leer las tarjetas de iniciativa. Concedido a todos los roles por defecto
ppm.manage Crear y gestionar informes de estado, tareas, costos, riesgos y elementos WBS. Concedido a los roles Admin, BPM Admin y Miembro
reports.ppm_dashboard Ver el panel del portafolio PPM. Concedido a todos los roles por defecto
