Project Portfolio Management (PPM)¶
PPM-modulet tilbyder en komplet projektporteføljestyringsløsning til at spore initiativer, budgetter, risici, opgaver og tidslinjer. Det integrerer direkte med Initiative-korttypen for at berige hvert projekt med statusrapportering, omkostningssporing og Gantt-visualisering.
Note
PPM-modulet kan slås til eller fra af en administrator i Indstillinger. Når det er slået fra, skjules PPM-navigation og -funktioner.

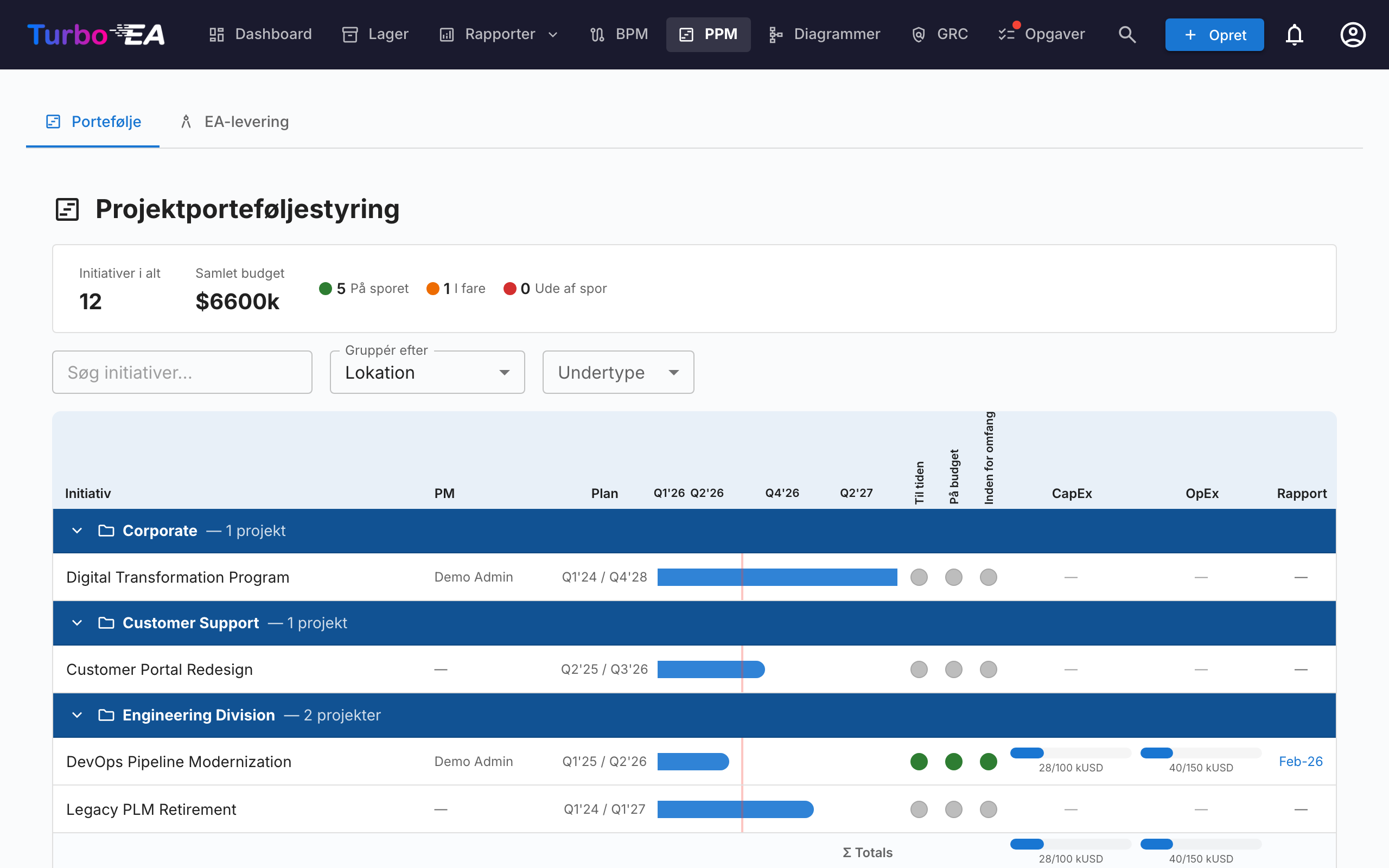

Portefølje-dashboard¶

Portefølje-dashboardet er hovedindgangspunktet for PPM. Det tilbyder:
- KPI-kort — Samlede initiativer, samlet budget, samlede faktiske omkostninger og oversigt over sundhedsstatus
- Sundheds-cirkeldiagrammer — Fordeling af tidsplan-, omkostnings- og scope-sundhed (On Track / At Risk / Off Track)
- Status-fordeling — Opdeling efter initiativ-undertype og status
- Gantt-oversigt — Tidslinjebjælker, der viser hvert initiativs start- og slutdatoer, med RAG-sundhedsindikatorer

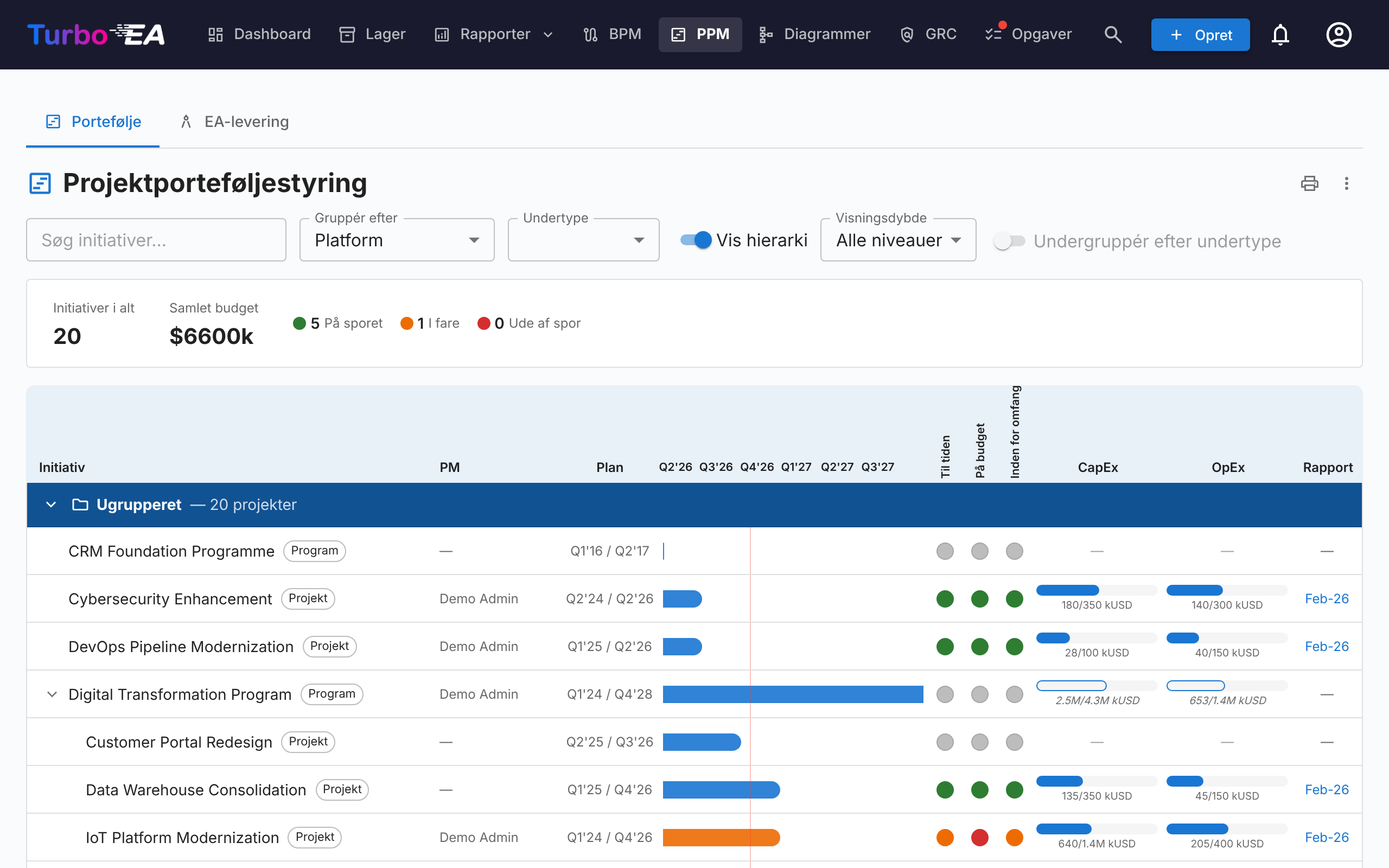

Gruppering og filtrering¶
Brug værktøjslinjen til at:
- Gruppere efter en hvilken som helst relateret korttype (f.eks. Organization, Platform) for at se initiativer grupperet efter forretningsenhed eller teknologiplatform
- Filtrere efter undertype (Idea, Program, Project, Epic)
- Søge efter initiativnavn
Disse filtre vedvarer i URL'en, så opdatering af siden bibeholder din nuværende visning.
Initiativ-detaljevisning¶
Klik på et initiativ for at åbne dets detaljeside med syv faner:

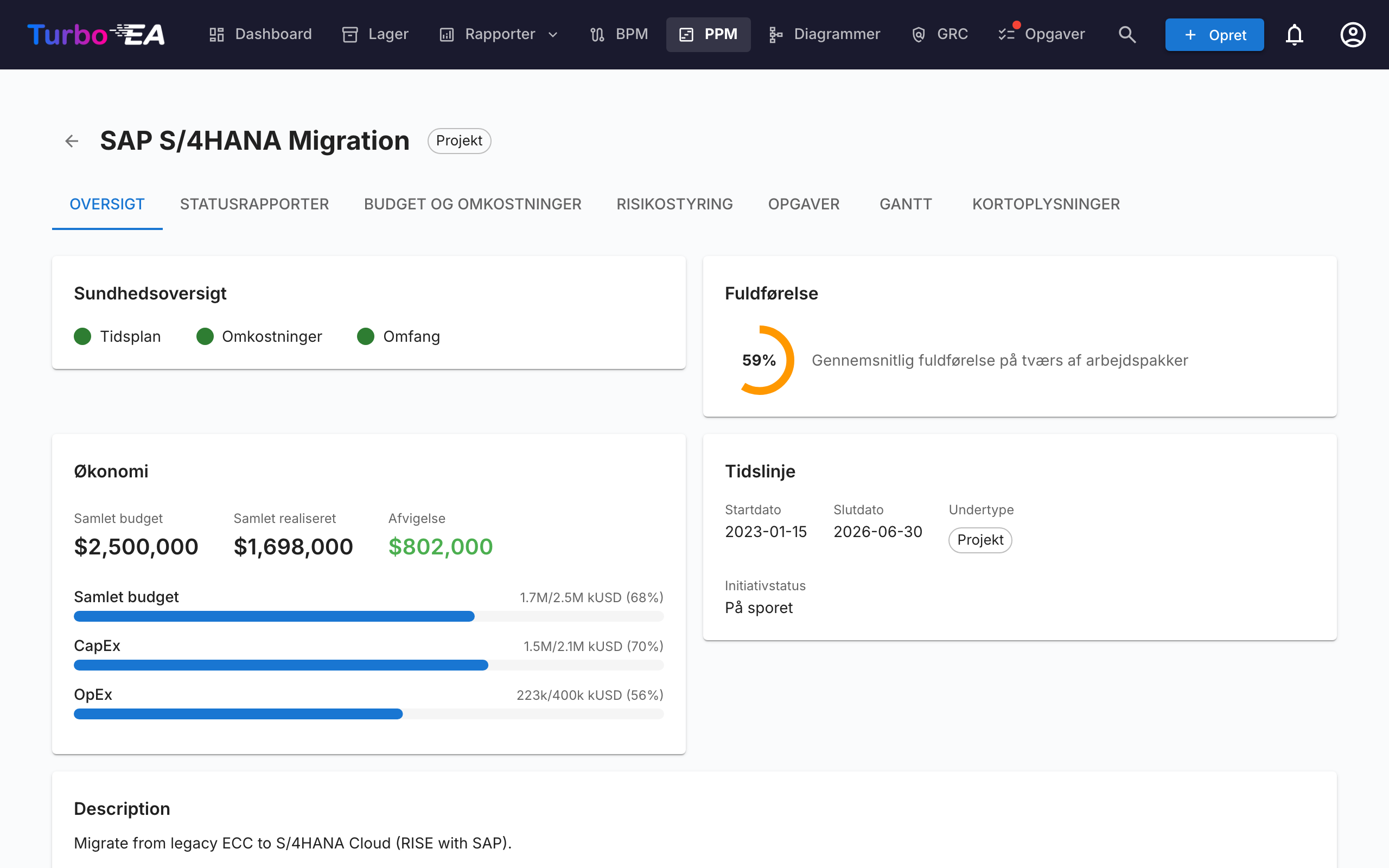

Overview-fane¶

Overblikket viser et resumé af initiativets sundhed og økonomi:
- Sundhedsresumé — Tidsplan-, omkostnings- og scope-indikatorer fra den seneste statusrapport
- Budget vs. faktisk — Kombineret KPI-kort, der viser samlet budget og faktisk forbrug med varians
- Seneste aktivitet — Resumé af seneste statusrapport

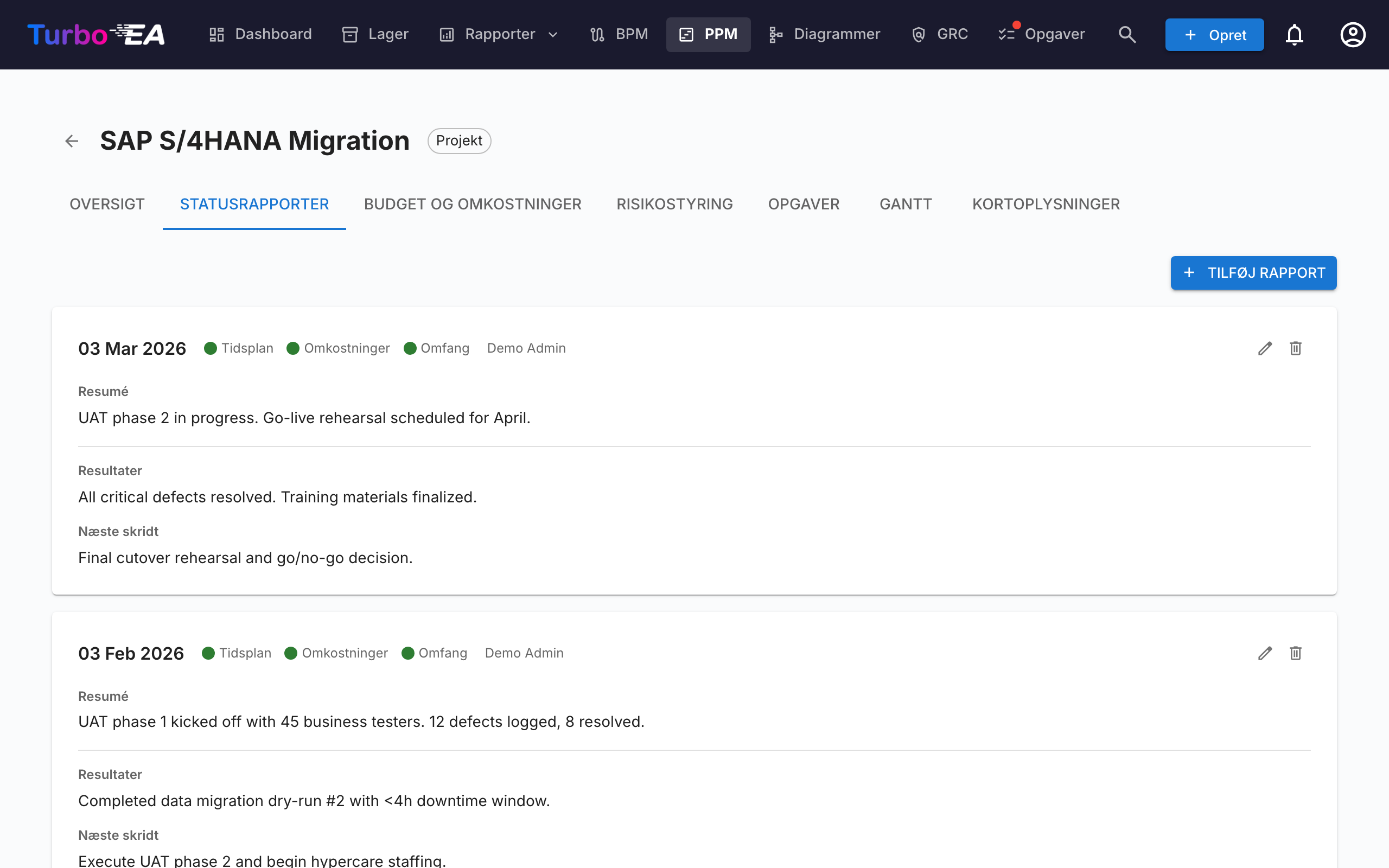

Statusrapporter-fane¶

Månedlige statusrapporter sporer projektsundhed over tid. Hver rapport indeholder:
| Felt | Beskrivelse |
|---|---|
| Rapport-dato | Datoen for rapporteringsperioden |
| Tidsplan-sundhed | On Track, At Risk eller Off Track |
| Omkostnings-sundhed | On Track, At Risk eller Off Track |
| Scope-sundhed | On Track, At Risk eller Off Track |
| Resumé | Ledelsesresumé af aktuel status |
| Resultater | Hvad der blev opnået i denne periode |
| Næste skridt | Planlagte aktiviteter for næste periode |

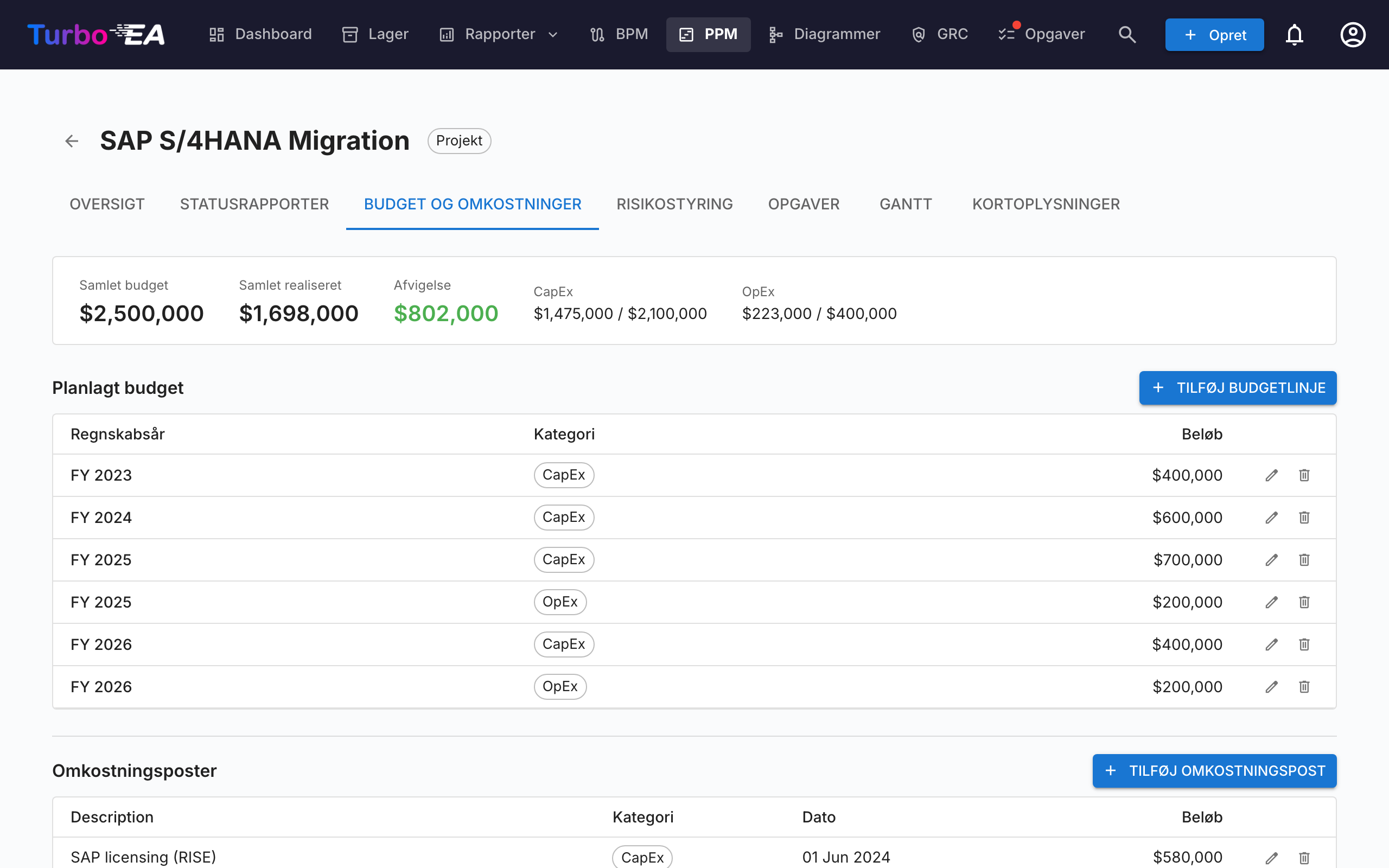

Budget og omkostninger-fane¶

Spor finansielle data med to typer af linjeposter:
- Budgetlinjer — Planlagt budget pr. regnskabsår og kategori (CapEx / OpEx). Budgetlinjer grupperes efter den startmåned for regnskabsåret, der er konfigureret i Indstillinger. For eksempel, hvis regnskabsåret begynder i april, tilhører en budgetlinje dateret juni 2026 FY 2026–2027
- Omkostningslinjer — Faktiske udgifter med dato, beskrivelse og kategori
Budget- og omkostningstotaler rulles automatisk op til Initiative-kortets egenskaber costBudget og costActual. Når PPM-omkostningslinjer findes, markeres disse kort-felter som auto-beregnet og bliver skrivebeskyttede i kortdetaljevisningen.
Forbrug over tid¶
Over budget- og omkostningstabellerne viser tre diagrammer, hvordan forbruget akkumuleres måned for måned:
- Akkumuleret forbrug efter kategori — akkumuleret CapEx og OpEx for det valgte regnskabsår med prikkede vandrette linjer, der markerer årets CapEx- og OpEx-budget
- Akkumuleret samlet forbrug — samme regnskabsår med begge kategorier lagt sammen, holdt op mod en prikket linje for det samlede budget
- Projektet til dato — akkumuleret CapEx og OpEx på tværs af alle projektets måneder, holdt op mod det samlede budget for alle regnskabsår
Regnskabsårsvælgeren gælder for de to første diagrammer og tilbyder indeværende år, ethvert andet år med data samt Alle regnskabsår. Dine valg af regnskabsår og sammenfoldet eller udfoldet tilstand huskes mellem besøg.
To ting at være opmærksom på, når diagrammerne læses:
- Linjerne stopper ved indeværende måned i stedet for at fortsætte fladt til årets slutning, så et igangværende år ikke forveksles med et, hvor forbruget er stoppet
- Omkostningsposter uden dato kan ikke placeres på en tidslinje og udelades. En note under diagrammerne oplyser, hvor mange der blev udeladt, så diagrammernes totaler kan afstemmes med oversigtslinjen

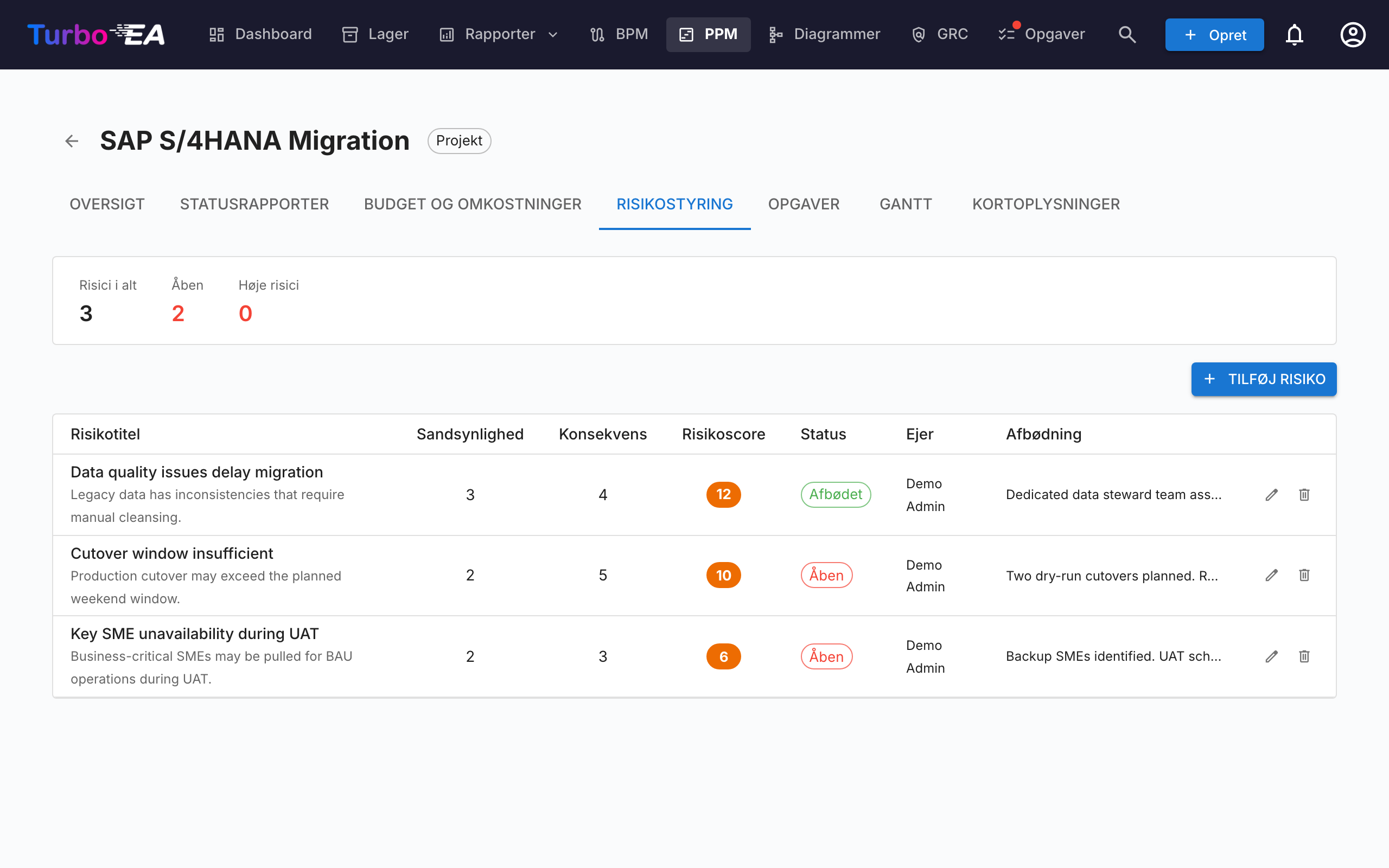

Risikostyring-fane¶

Risikoregistret sporer projektrisici med:
| Felt | Beskrivelse |
|---|---|
| Titel | Kort beskrivelse af risikoen |
| Sandsynlighed | Sandsynlighedsscore (1–5) |
| Virkning | Virkningsscore (1–5) |
| Risikoscore | Auto-beregnet som sandsynlighed × virkning |
| Status | Open, Mitigating, Mitigated, Closed eller Accepted |
| Afhjælpning | Planlagte afhjælpningshandlinger |
| Ejer | Bruger ansvarlig for at håndtere risikoen |

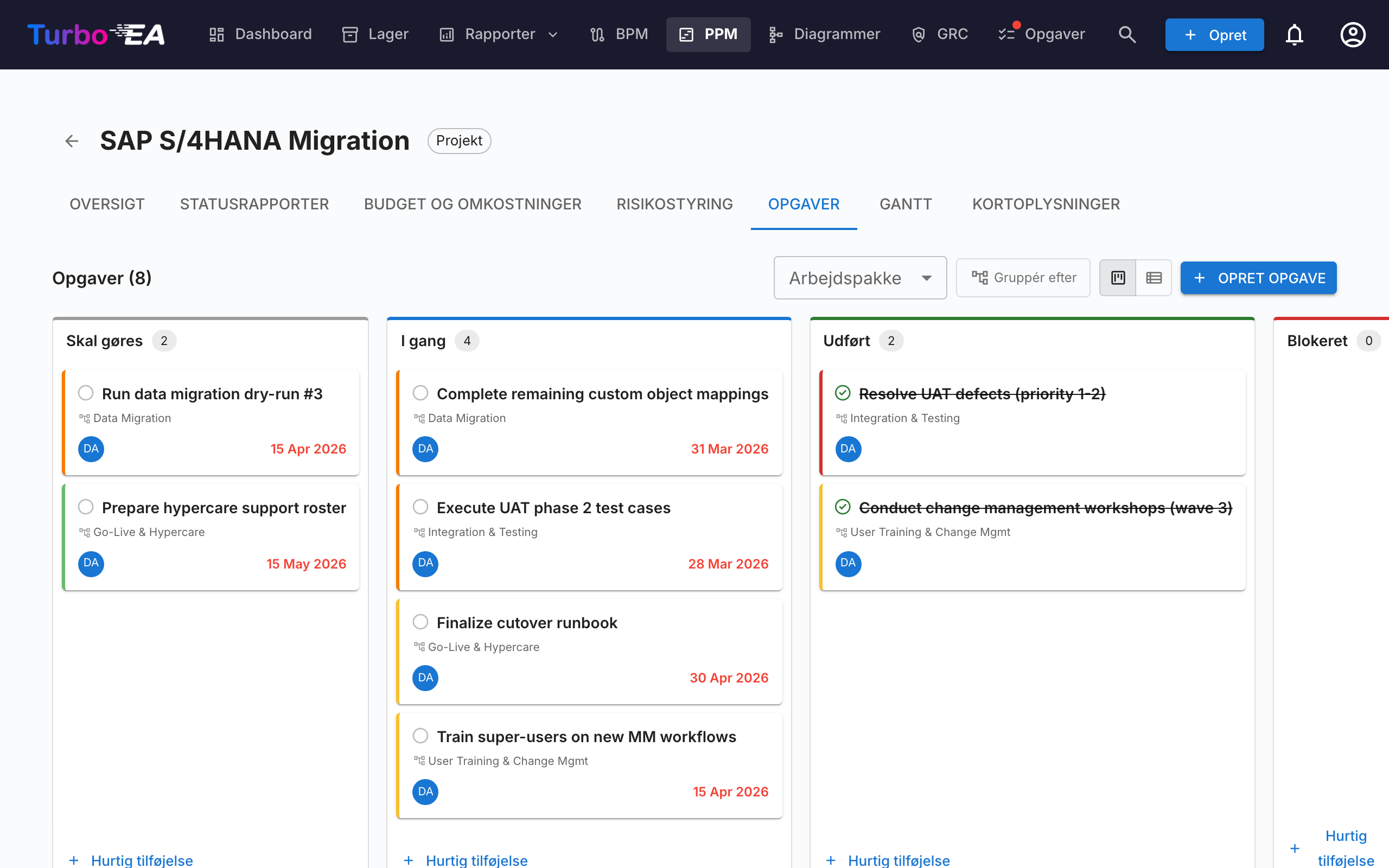

Tasks-fane¶

Opgavestyringen understøtter både Kanban-tavle- og liste-visninger med fire status-kolonner:
- To Do — Opgaver, der endnu ikke er startet
- In Progress — Opgaver der aktuelt arbejdes på
- Done — Fuldførte opgaver
- Blocked — Opgaver der ikke kan fortsætte
Opgaver kan filtreres og grupperes efter Work Breakdown Structure (WBS)-element. Træk og slip kort mellem kolonner for at opdatere status. Hver opgave understøtter:
- Prioritetsniveauer (Critical, High, Medium, Low)
- Tildelt (med notifikation ved tildeling)
- Start- og forfaldsdatoer
- Tags til kategorisering
- Kommentarer til diskussion
Visningsfiltre (visningstilstand, WBS-filter, gruppér-efter-skifter) vedvarer i URL'en på tværs af sideopdateringer.

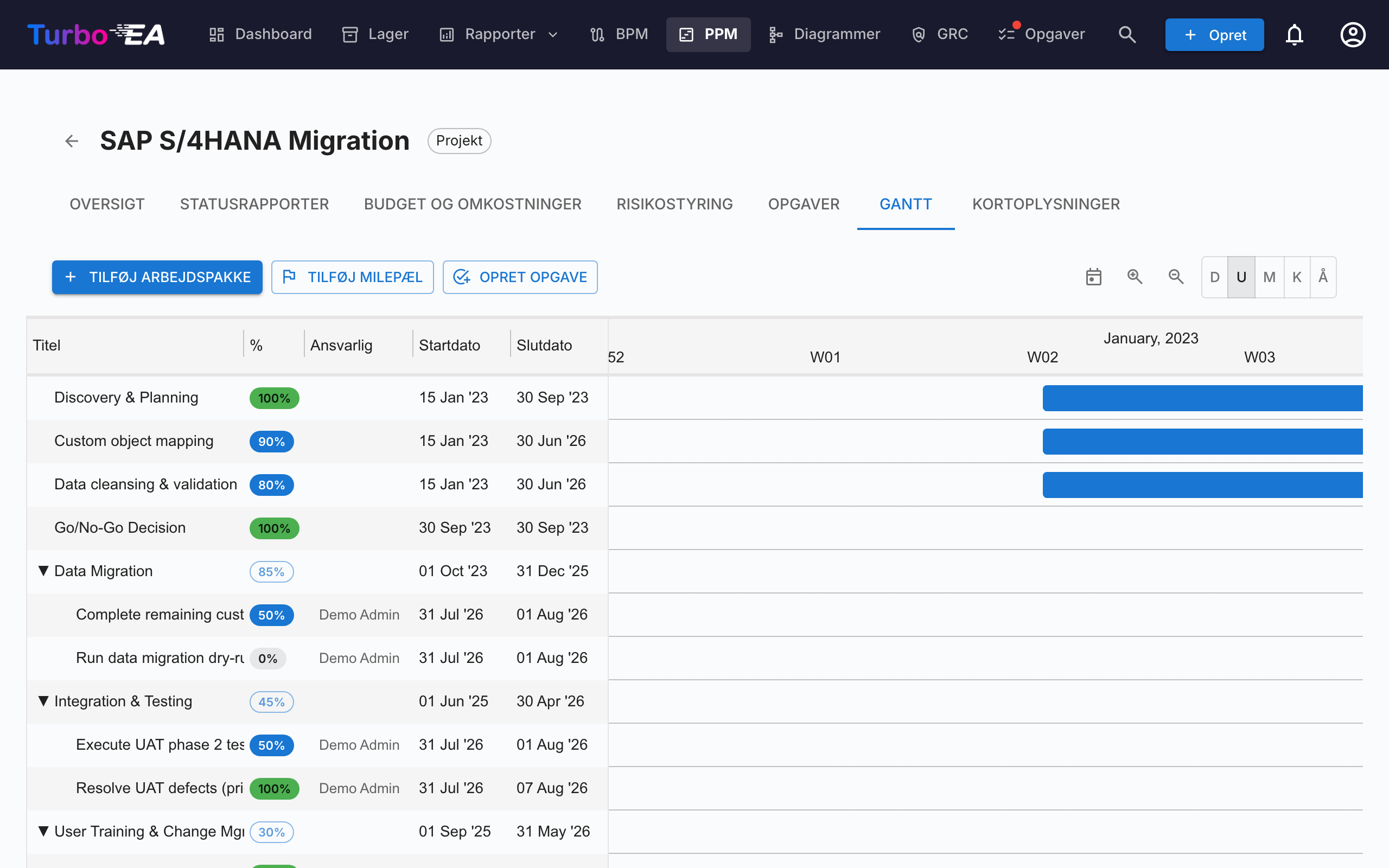

Gantt-fane¶

Gantt-diagrammet visualiserer projekttidslinjen med:
- Arbejdspakker (WBS) — Hierarkiske arbejdsbrydningsstruktur-elementer med start-/slutdatoer
- Opgaver — Individuelle opgavebjælker linket til arbejdspakker
- Milepæle — Nøgledatoer markeret med diamant-indikatorer
- Fremgangsbjælker — Visuel fuldførelsesprocent. Klik på procent-chippen på en opgave eller blad-arbejdspakke for at åbne en skyder, der snapper til 0%, 50% eller 100% — matchende de tre opgavetilstande (To Do, In Progress, Done). Forældre-arbejdspakker med børn viser en skrivebeskyttet chip, hvis værdi rulles automatisk op fra undertræet.
- Kvartals-mærker — Tidslinjegitter til orientering
Interager med Gantt-diagrammet ved hjælp af:
- Træk bjælker for at om-planlægge elementer
- Skift størrelse af bjælkeenderne for at ændre varighed (1-dags granularitet)
- Højreklik for kontekstmenu (rediger, tilføj opgave, markér udført, slet)
- Today-knap for at rulle til den aktuelle dato
- View scale-vælger — vælg mellem Day, Week, Month, Quarter og Year-skalaer; valget huskes i din browser
- Zoom ind / Zoom ud-knapper — gå gennem de samme fem skalaer ét hak ad gangen
- Træk prikken på højre kant af én bjælke over på prikken på venstre kant af en anden for at oprette en finish-to-start-afhængighedspil. Afhængigheder virker mellem enhver kombination af arbejdspakker og opgaver. Cyklusser afvises automatisk. Dobbeltklik på en pil for at fjerne den.
Card Details-fane¶
Den sidste fane viser den fulde kortdetaljevisning, inklusive alle standardsektioner (beskrivelse, livscyklus, egenskaber, relationer, interessenter, kommentarer, historik).
Work Breakdown Structure (WBS)¶
WBS'en tilbyder en hierarkisk nedbrydning af projektets scope:
- Arbejdspakker — Logiske grupperinger af opgaver med start-/slutdatoer og fuldførelsessporing
- Milepæle — Betydelige hændelser eller fuldførelsespunkter
- Hierarki — Forældre-barn-relationer mellem WBS-elementer
- Auto-fuldførelse — Fuldførelsesprocent beregnes automatisk fra barn-opgavers udført/total-forhold, hvorefter den rulles rekursivt op gennem WBS-hierarkiet til forældre-elementer. Topniveau-fuldførelse repræsenterer det samlede initiativ-fremskridt
Kortdetalje-integration¶
Når PPM er aktiveret, viser Initiative-kort en PPM-fane som den sidste fane i kortdetaljevisningen. Klikker du på denne fane, navigeres direkte til PPM Initiativ-detaljevisningen (Overview-fane). Dette giver et hurtigt indgangspunkt fra ethvert Initiative-kort til dets fulde PPM-projektside.
Omvendt viser Card Details-fanen inden i PPM Initiativ-detaljevisningen standardkortdetaljesektionerne uden PPM-fanen, hvilket undgår cirkulær navigation.
Tilladelser¶
| Tilladelse | Beskrivelse |
|---|---|
ppm.view |
Se PPM-dashboardet, Gantt-diagram og initiativrapporter. Givet til alle roller som standard |
ppm.manage |
Opret og administrer statusrapporter, opgaver, omkostninger, risici og WBS-elementer. Givet til Admin-, BPM Admin- og Member-roller |
reports.ppm_dashboard |
Se PPM-portefølje-dashboardet. Givet til alle roller som standard |
