Risikoregister

Das Risikoregister erfasst Architektur-Risiken über ihren gesamten Lebenszyklus — von der Identifikation über Minderung, Rest-Bewertung und Überwachung bis zum Abschluss (oder zur formalen Akzeptanz). Es lebt als Tab innerhalb von EA Delivery → Risiken, neben Initiativen, EA-Prinzipien und Architekturentscheidungen.

TOGAF-Ausrichtung

Das Register setzt den Architektur-Risikomanagement-Prozess aus TOGAF ADM Phase G — Implementation Governance (TOGAF 10 §27) um:

TOGAF-Schritt Was Sie erfassen
Risiko-Klassifizierung Kategorie (security, compliance, operational, technology, financial, reputational, strategic)
Risiko-Identifikation Titel, Beschreibung, Quelle (manuell oder aus einem TurboLens-Befund übernommen)
Initial-Bewertung Initial-Wahrscheinlichkeit × Initial-Auswirkung → Initial-Level (automatisch abgeleitet)

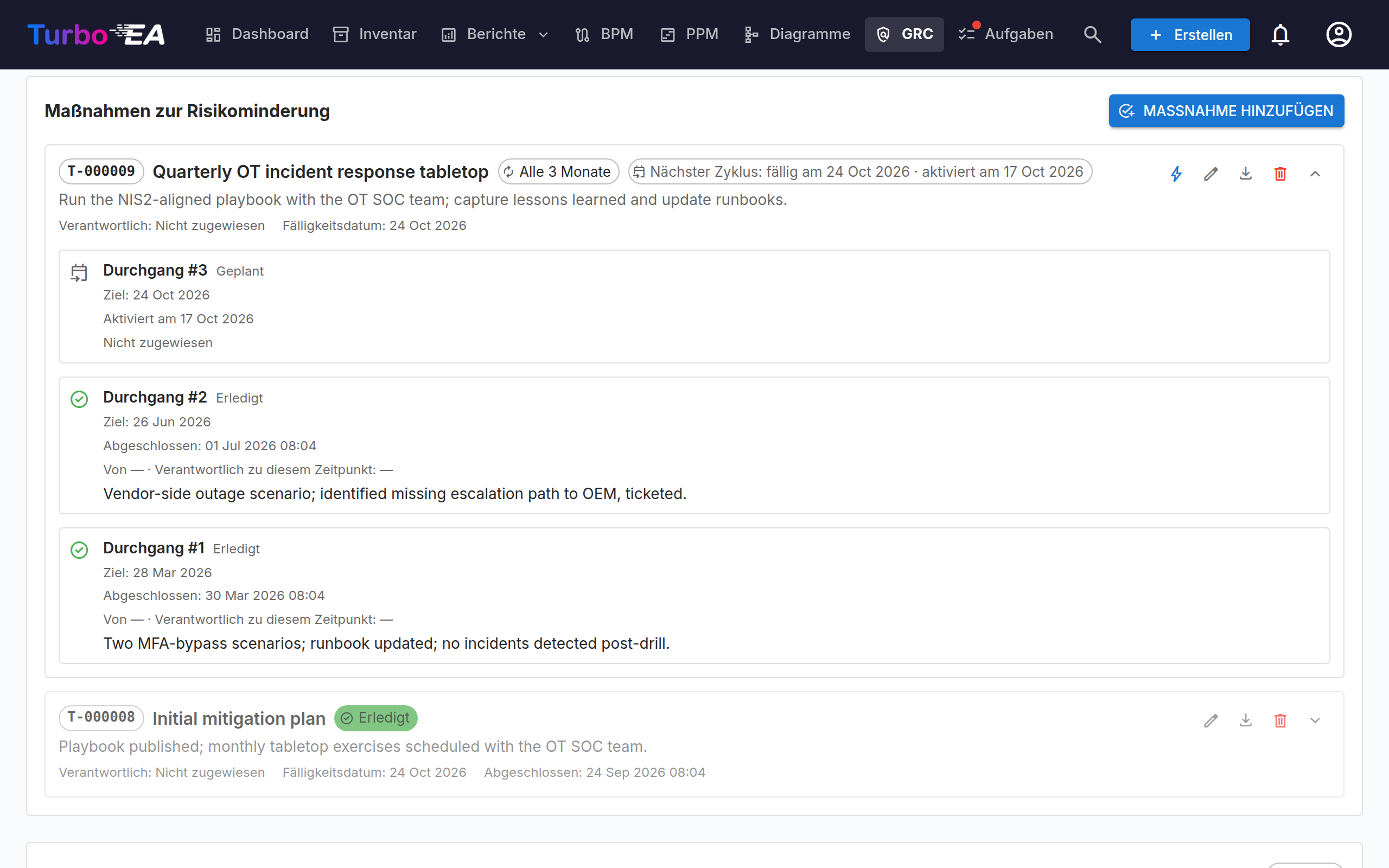

Minderung Minderungsplan, Eigentümer, Ziel-Erledigungsdatum
Rest-Bewertung Rest-Wahrscheinlichkeit × Rest-Auswirkung → Rest-Level (editierbar, sobald Minderung geplant ist)
Überwachung / Akzeptanz Status-Workflow: identified → analysed → mitigation_planned → in_progress → mitigated → monitoring → closed (mit einem Seitenzweig accepted, der eine explizite Begründung verlangt)

Ein Risiko anlegen

Drei Pfade münden in denselben Dialog Risiko anlegen — jede Variante füllt unterschiedliche Felder vor, sodass Sie bearbeiten und absenden können:

  1. Manuell — Tab Risiken → + Neues Risiko. Leeres Formular.
  2. Aus einem CVE-Befund — TurboLens → Sicherheit & Compliance → CVE-Schublade → Risiko anlegen. Füllt Titel (CVE-ID auf Karte), Beschreibung (NVD-Text + Geschäftsauswirkung + CVSS), Kategorie security, Wahrscheinlichkeit/Auswirkung aus dem CVE, Minderung aus der Behebungsempfehlung des Befunds vor und verknüpft die betroffene Karte.
  3. Aus einem Compliance-Befund — TurboLens → Sicherheit & Compliance → Compliance-Tab → Risiko anlegen auf einem nicht konformen Befund. Füllt Kategorie compliance, Wahrscheinlichkeit/Auswirkung aus Schweregrad + Status der Regulierung, Beschreibung aus Anforderung + Lücke vor.

Alle drei Varianten enthalten die Felder Eigentümer, Kategorie und Ziel-Erledigungsdatum, sodass Verantwortlichkeit bereits beim Anlegen zugewiesen werden kann — ohne das Risiko erneut zu öffnen.

Die Überführung ist idempotent — sobald ein Befund überführt wurde, ändert sich seine Schaltfläche zu Risiko R-000123 öffnen und navigiert direkt zur Risikodetailseite.

Eigentümerschaft → Todo + Benachrichtigung

Einem Risiko einen Eigentümer zuzuweisen (sei es beim Anlegen oder später) bewirkt automatisch:

  • Ein System-Todo auf der Todos-Seite des Eigentümers wird erstellt. Die Beschreibung lautet [Risk R-000123] <Titel>, das Fälligkeitsdatum spiegelt das Ziel-Erledigungsdatum des Risikos, und der Link springt zurück zur Risikodetailseite. Das Todo wird automatisch als erledigt markiert, sobald das Risiko mitigated / monitoring / accepted / closed erreicht.
  • Eine Glocken-Benachrichtigung (risk_assigned) wird ausgelöst — sichtbar im Glocken-Dropdown und auf der Benachrichtigungsseite, mit optionalem E-Mail-Versand, sofern der Benutzer dies aktiviert hat. Auch Selbstzuweisung löst die Glocke aus, damit die Spur im Team- und im persönlichen Workflow konsistent ist.

Eigentümer entfernen oder neu zuweisen hält das Todo synchron — das alte wird entfernt/neu zugewiesen.

Risiken mit Karten verknüpfen

Risiken stehen in einer M:N-Beziehung mit Karten. Ein Risiko kann mehrere Anwendungen oder IT-Komponenten betreffen, und eine Karte kann mehrere Risiken verknüpft haben:

  • Von der Risikodetailseite aus: Panel Betroffene Karten → suchen und hinzufügen. Klicken Sie auf ein ×, um die Verknüpfung zu lösen.
  • Von jeder Kartendetailseite aus: ein neuer Risiken-Tab listet jedes mit dieser Karte verknüpfte Risiko, mit einem Ein-Klick-Weg zurück ins Register.

Risikomatrix

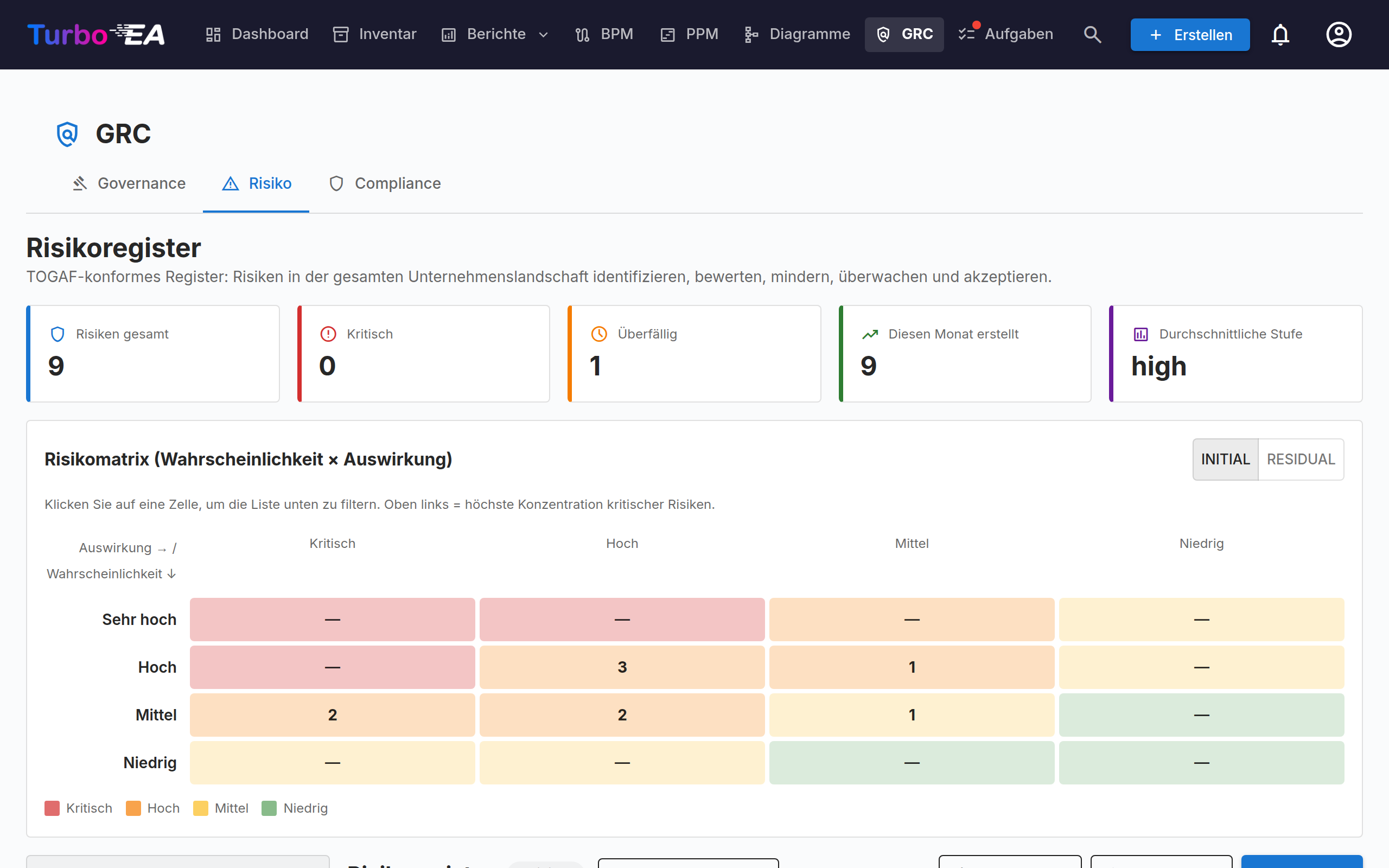

Sowohl die Sicherheits-Übersicht von TurboLens als auch die Risikoregister-Seite rendern eine 4×4-Heatmap Wahrscheinlichkeit × Auswirkung. Zellen sind klickbar — ein Klick filtert die Liste darunter auf diesen Bucket, ein weiterer Klick (oder das × des Chips) löscht den Filter. Im Risikoregister können Sie die Matrix zwischen Initial- und Rest-Ansicht umschalten, damit sich der Fortschritt der Minderung visuell zeigt.

Statusworkflow

Die Detailseite zeigt immer eine einzige primäre Schaltfläche Nächster Schritt sowie eine kleine Zeile mit Seitenaktionen, damit der sequenzielle Pfad klar ist, Governance-Ausstiege aber einen Klick entfernt bleiben:

Aktueller Status Nächster Schritt (primär) Seitenaktionen
identified Analyse starten Risiko akzeptieren
analysed Minderung planen Risiko akzeptieren
mitigation_planned Minderung starten Risiko akzeptieren
in_progress Als gemindert markieren Risiko akzeptieren
mitigated Überwachung starten Minderung fortsetzen · Ohne Überwachung schliessen
monitoring Schliessen Minderung fortsetzen · Risiko akzeptieren
accepted Wiedereröffnen · Schliessen
closed Wiedereröffnen

Vollständiger Übergangsgraph (serverseitig erzwungen):

identified → analysed → mitigation_planned → in_progress → mitigated → monitoring → closed
       │           │             │                │            ▲           ▲
       └───────────┴─────────────┴────────────────┴──── accepted (Begründung erforderlich)
                                                              │
                              reopen → in_progress ◄──────────┘
  • Akzeptieren eines Risikos erfordert eine Akzeptanz-Begründung. Benutzer, Zeitstempel und Begründung werden auf dem Datensatz erfasst.
  • Wiedereröffnen eines accepted- / closed-Risikos führt zurück zu in_progress. Bei mitigated ist zudem ein manuelles «Minderung fortsetzen» verfügbar, ohne dass ein vollständiges Wiedereröffnen nötig ist.

Berechtigungen

Berechtigung Wer erhält sie standardmässig
risks.view admin, bpm_admin, member, viewer
risks.manage admin, bpm_admin, member

Viewer sehen das Register und Risiken auf Karten, können aber nicht anlegen, bearbeiten oder löschen.
